Xây nhà 2 tầng bắt đầu từ đâu, cần chuẩn bị những gì và thực hiện theo thứ tự nào là những câu hỏi khiến nhiều gia chủ lần đầu xây nhà băn khoăn. Trên thực tế, quy trình xây nhà 2 tầng không chỉ bao gồm các bước thi công từ móng đến mái mà còn bắt đầu từ việc xác định nhu cầu, dự trù ngân sách, thiết kế, hoàn thiện thủ tục pháp lý và lựa chọn nhà thầu. Chính vì thế, để gia chủ có thể hình dung toàn bộ tiến trình xây dựng, dưới đây là chi tiết quy trình xây nhà 2 tầng chi tiết từ A-Z tại NEOHouse chia sẻ đến quý vị cùng tham khảo!
Giai đoạn 1 – Lập kế hoạch xây nhà 2 tầng
Lập kế hoạch xây nhà là bước đầu tiên trong quy trình xây nhà 2 tầng, đây là cơ sở để gia chủ xác định rõ nhu cầu, quy mô, ngân sách và thời gian xây dựng. Kế hoạch càng chi tiết, quá trình xây dựng càng dễ dàng kiểm soát, hạn chế thay đổi giữa chừng và tránh những khoản phát sinh không cần thiết.

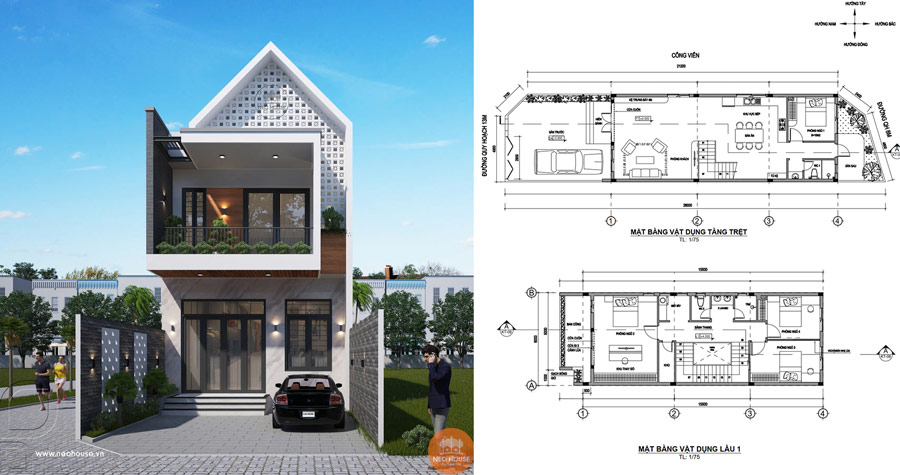

Bước 1: Xác định nhu cầu và công năng sử dụng
Trước khi tìm kiếm công ty thiết kế hay thầu xây dựng, gia chủ cần ngồi lại cùng gia đình để làm rõ bài toán nhu cầu thực tế. Xây một ngôi nhà đẹp không khó, nhưng xây một ngôi nhà vừa vặn với lối sống mới là mục tiêu quan trọng nhất. Theo đó, gia chủ cần xác định ngôi nhà phục vụ bao nhiêu thành viên, thói quen sinh hoạt và nhu cầu sử dụng trong tương lai. Dựa trên các thông tin này mà gia đình sẽ dự kiến số lượng phòng khách, phòng ngủ, phòng bếp – ăn, phòng thờ, phòng làm việc, khu giặt phơi, gara hoặc sân vườn.

Ngoài ra, việc xác định nhu cầu và công năng từ đầu sẽ giúp kiến trúc sư lên phương án mặt bằng khoa học, tiện nghi và tránh tình trạng phải chỉnh sửa thiết kế nhiều lần.
Bước 2: Xác định diện tích và quy mô xây dựng
Sau khi đã xác định được nhu cầu và công năng sử dụng, tiếp theo gia chủ cần cân đối diện tích xây dựng dựa trên kích thước khu đất, mật độ xây dựng và số lượng không gian chức năng cần bố trí. Không nhất thiết phải xây kín toàn bộ diện tích đất, gia chủ có thể dành khoảng trống cho sân trước, sân sau, giếng trời hoặc cây xanh để nâng cao trải nghiệm sống cho gia đình.

Quy mô xây dựng cũng ảnh hưởng trực tiếp đến phương án thiết kế, kết cấu, khối lượng vật tư và tổng chi phí xây dựng. Do đó, cần thống nhất rõ ràng diện tích từng tầng, ban công, sân thượng, mái và các hạng mục phụ trợ khác.
Bước 3: Lập ngân sách và khoản chi phí dự phòng
Ngân sách đầu tư xây dựng nhà 2 tầng bao gồm các nhóm chính như chi phí thiết kế, chi phí thủ tục pháp lý, thi công phần thô, thi công hoàn thiện kiến trúc và nội thất cùng các khoản phát sinh. Việc lập ngân sách càng chi tiết càng kiểm soát dòng tiền cho từng hạng mục hiệu quả, chủ động tài chính và hạn chế tình trạng thiếu hụt tài chính làm gián đoạn tiến độ xây dựng.

Ngoài các khoản chi phí trên, gia chủ nên chuẩn bị thêm khoảng 5–10% ngân sách dự phòng để xử lý những phát sinh như biến động giá vật liệu, điều chỉnh thiết kế, thay đổi chủng loại hoàn thiện hoặc các vấn đề phát sinh từ điều kiện thi công thực tế.

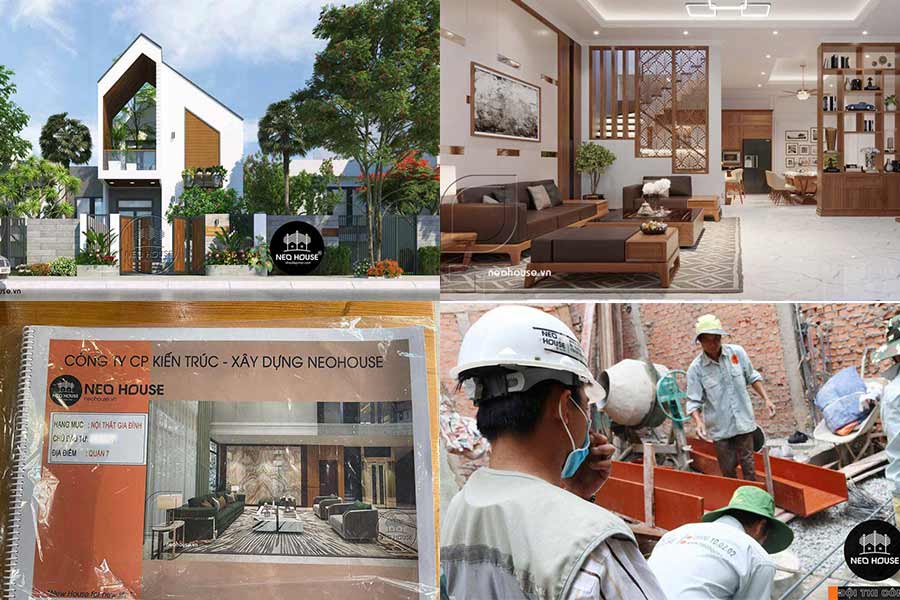

Bước 4: Lựa chọn thời điểm xây dựng
Theo đó, gia chủ nên lựa chọn thời điểm xây dựng phù hợp điều kiện thời tiết tại địa phương, thời gian hoàn thiện hồ sơ pháp lý và khả năng cung ứng vật tư, kế hoạch sử dụng nhà của gia đình mình.
Thông thường, tại HCM gia chủ nên ưu tiên xây nhà vào mùa khô (tháng 12 đến tháng 4), thời tiết nắng, khô ráo là điều kiện lý tưởng để công tác đào móng, đổ bê tông và xây trát diễn ra thuận lợi và liên tục. Tiến độ xây dựng đẩy nhanh sẽ tiết kiệm đáng kể chi phí nhân công và thời gian chờ đợi. Đồng thời, nên tránh xây nhà vào mùa mưa (tháng 5 đến tháng 11) bởi mưa kéo dài sẽ làm hư hỏng vật tư, gián đoạn các công đoạn thi công ngoài trời, kéo theo chi phí quản lý và nhân công phát sinh.

Nếu gia chủ vẫn còn băn khoăn về việc mốc thời gian hoàn thiện, hãy thảo luận cùng các đơn vị tư vấn thiết kế và thi công để có một kế hoạch tiến độ tối ưu và lựa chọn thời điểm thi công phù hợp nhất.
Giai đoạn 2 – Khảo sát, thiết kế, pháp lý và lựa chọn nhà thầu
Sau khi đã chốt xong kế hoạch và ngân sách ở giai đoạn 1, quý vị sẽ bắt tay vào giai đoạn chuẩn bị thực tế. Đây là bước hiện thực hóa ý tưởng thành hồ sơ thi công chi tiết, xin phép cơ quan nhà nước và chọn đơn vị thi công, cụ thể như sau:
Bước 1: Chọn đơn vị thiết kế & ký hợp đồng
Hiện nay, không ít gia chủ thường không thuê đơn vị thiết kế mà tự mình tìm hiểu và lên phương án thiết kế để tiết kiệm chi phí khi xây nhà 2 tầng. Tuy nhiên, đây là một sai lầm lớn bởi nếu không có hồ sơ thiết kế nhà 2 tầng đầy đủ và đồng bộ giữa kiến trúc, kết cấu, điện nước và hồ sơ kỹ thuật, công trình sẽ gặp phải các tình trạng như công năng thiếu hợp lý, thiếu thẩm mỹ hay không chuẩn phong thủy, chưa tận dụng tối đa diện tích, nghiêm trọng hơn là chất lượng và độ bền vững của ngôi nhà. Do đó, NEOHouse khuyên quý vị hãy thuê đơn vị thiết kế ngay từ đầu để kiểm soát chất lượng, thẩm mỹ, công năng sử dụng và ngan sách đầu tư một cách hiệu quả.

Khi chọn đơn vị thiết kế, thay vì chỉ chăm chăm so sánh giá cả, gia chủ nên ưu tiên những công ty đã có nhiều kinh nghiệm làm các dự án nhà phố hay nhà 2 tầng thực tế. Khi trao đổi, hãy dành thời gian xem qua các công trình họ đã thực hiện và chú ý cách họ lắng nghe nhu cầu của gia đình. Một kiến trúc sư giỏi không chỉ vẽ nên một ngôi nhà đẹp, mà còn phải biết tư vấn giải pháp không gian sao cho tối ưu công năng, phù hợp với thói quen sinh hoạt và vừa vặn với ngân sách của mình.

Ngoài ra, để quá trình làm việc diễn ra suôn sẻ và tránh kéo dài thời gian ngoài dự kiến, hợp đồng cũng cần ghi rõ:
- Chi tiết hồ sơ bàn giao: Hợp đồng phải liệt kê rõ số lượng bộ hồ sơ (in giấy A3/A4) và tệp tin file mềm (AutoCAD, PDF, 3D Render) bàn giao, hồ sơ đầy đủ 4 phần kiến trúc, kết cấu, điện nước, triển khai kỹ thuật.
- Số lần chỉnh sửa phương án: Quy định rõ gia chủ được yêu cầu điều chỉnh bản vẽ tối đa bao nhiêu lần ở mỗi giai đoạn (sơ bộ và chi tiết).
- Tiến độ bàn giao: Thời gian cụ thể cho từng mốc (chốt mặt bằng, phối cảnh 3D, bàn giao hồ sơ kỹ thuật thi công).
- Trách nhiệm giám sát tác giả: Số lần kiến trúc sư sẽ có mặt trực tiếp tại công trường vào các mốc quan trọng (như đổ móng, đổ sàn tầng 1, tầng 2 và cất mái) để kiểm tra xem đội thầu có làm đúng theo bản vẽ hay không.

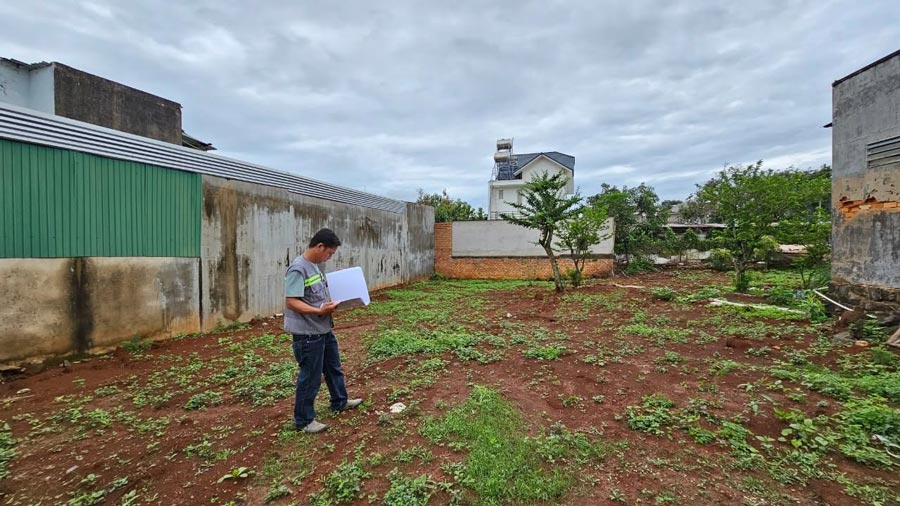

Bước 2: Khảo sát hiện trạng và điều kiện khu đất
Sau khi giao kết hợp đồng thiết kế, kiến trúc sư và kỹ sư kết cấu sẽ tiến hành khảo sát trực tiếp tại khu đất xây dựng. Đây là công tác thu thập dữ liệu thực tế bắt buộc để đưa ra phương án kiến trúc không chỉ đẹp trên bản vẽ mà còn tương thích hoàn toàn với điều kiện hạ tầng, địa chất và pháp lý tại công trường. Công tác khảo sát hiện trạng khu đất xây dựng nhà 2 tầng bao gồm các hạng mục trọng tâm sau:
- Đo đạc kích thước và hình dạng khu đất: Xác định chính xác chiều dài, chiều rộng, ranh giới, góc vát và các điểm đặc biệt của khu đất để làm cơ sở bố trí mặt bằng công năng và hình khối kiến trúc.
- Kiểm tra cao độ nền và địa hình hiện trạng: Ghi nhận độ chênh cao giữa khu đất với mặt đường, hệ thống thoát nước và các công trình lân cận nhằm đưa ra phương án nền, bậc tam cấp, sân và cốt sàn phù hợp.
- Khảo sát hướng tiếp cận và điều kiện giao thông: Đánh giá chiều rộng đường, hẻm, bán kính quay xe, điều kiện đưa máy móc và phương tiện vận chuyển vật tư vào công trình. Đây là yếu tố ảnh hưởng đến phương án tổ chức thi công và chi phí vận chuyển.
- Kiểm tra hiện trạng công trình liền kề: Ghi nhận vị trí, kết cấu, tình trạng tường, móng và khoảng cách với các công trình xung quanh để có biện pháp thi công phù hợp, hạn chế ảnh hưởng đến nhà bên cạnh trong quá trình đào móng và thi công kết cấu.
- Khảo sát hệ thống hạ tầng kỹ thuật: Xác định vị trí cấp điện, cấp nước, thoát nước, cống thoát chung, đường dây và các hệ thống kỹ thuật hiện hữu để bố trí phương án đấu nối hợp lý trong hồ sơ thiết kế.
- Đánh giá điều kiện tập kết vật tư và tổ chức công trường: Kiểm tra diện tích có thể sử dụng để chứa cát, đá, thép, xi măng, máy móc và bố trí khu vực thi công tạm. Với nhà phố có mặt bằng hẹp, việc đánh giá này đặc biệt quan trọng để tránh ảnh hưởng đến tiến độ.
- Kiểm tra pháp lý và chỉ giới xây dựng: Đối chiếu ranh đất, lộ giới, khoảng lùi và những giới hạn xây dựng có liên quan để tránh trường hợp phương án thiết kế vượt quá phạm vi được phép.

Bước 3: Hoàn thiện hồ sơ thiết kế nhà 2 tầng
Dựa trên kết quả khảo sát hiện trạng và những yêu cầu thống nhất trước đó với gia chủ, đội ngũ kiến trúc sư sẽ triển bắt tay vào giai đoạn hiện thực hóa ý tưởng thành bộ hồ sơ thiết kế hoàn chỉnh. Đây là bộ tài liệu kỹ thuật quan trọng, làm cơ sở để nhà thầu bóc tách khối lượng, lập dự toán và thi công chuẩn xác với phương án đã được phê duyệt. Quy trình hoàn thiện hồ sơ thiết kế nhà 2 tầng chuẩn chỉnh được chia thành các bước chi tiết sau:

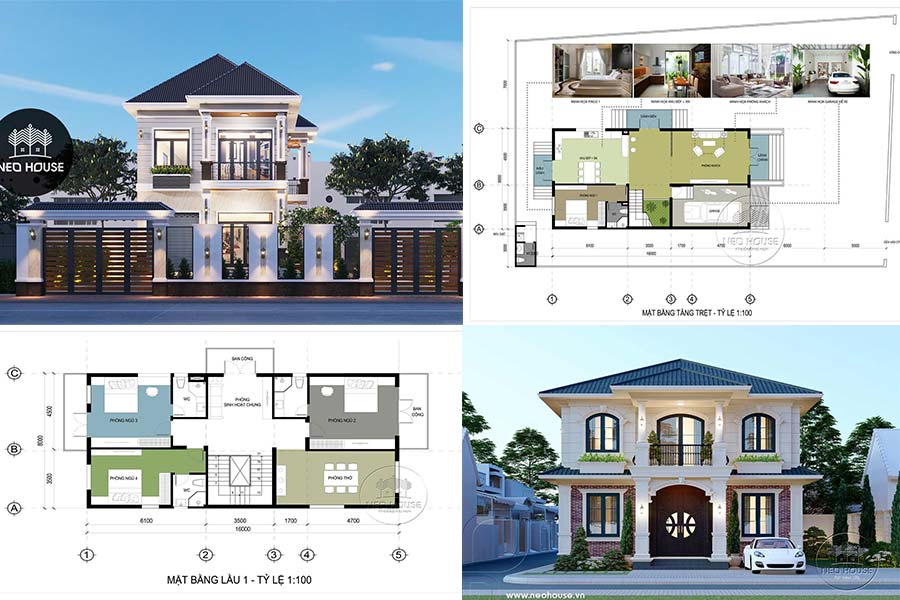

Triển khai và chốt phương án thiết kế sơ bộ:
- Bản vẽ mặt bằng công năng: Kiến trúc sư bố trí vị trí các phòng, lối đi, cầu thang, giếng trời, cửa sổ trên từng tầng sao cho tối ưu diện tích sử dụng, đảm bảo đối lưu không khí và lấy sáng tự nhiên.
- Dựng phối cảnh 3D ngoại thất và nội thất: Mô phỏng chi tiết góc nhìn thực tế về hình khối kiến trúc, phong cách thiết kế, màu sắc sơn tường, vật liệu hoàn thiện mặt tiền cũng như cách sắp xếp đồ đạc trong từng phòng. Gia chủ sẽ trao đổi và tinh chỉnh phương án ở bước này cho đến khi hoàn toàn ưng ý.

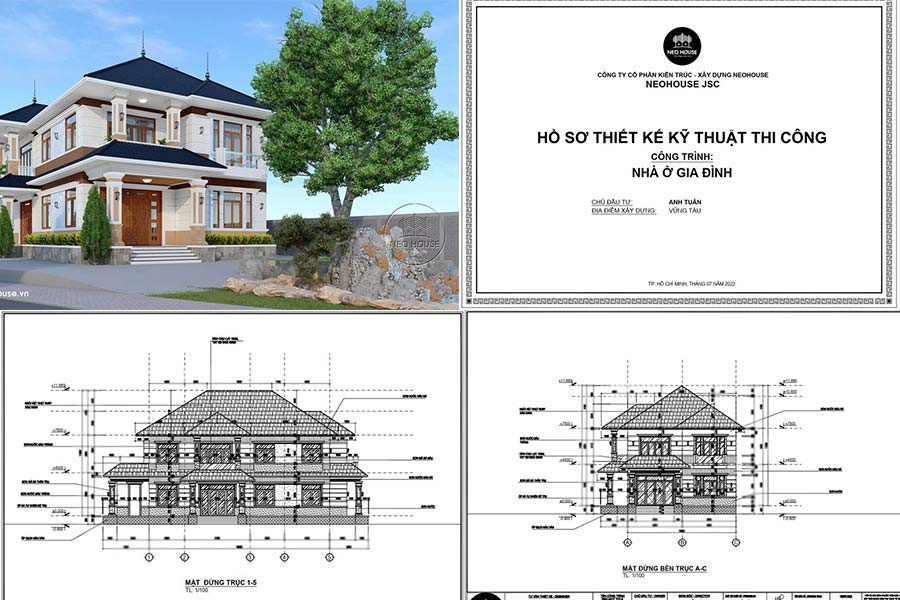

Triển khai hồ sơ kỹ thuật thi công chi tiết:
- Hồ sơ bản vẽ kiến trúc: Cung cấp đầy đủ mặt bằng các tầng, mặt đứng, mặt cắt công trình, bản vẽ chi tiết cấu tạo cầu thang, ban công, chi tiết nhà vệ sinh, hệ thống cửa và danh mục gạch ốp lát.
- Hồ sơ bản vẽ kết cấu: Kỹ sư tính toán tải trọng để đưa ra bản vẽ chi tiết móng, dầm, cột, sàn bê tông cốt thép, bể phốt, bể nước và thống kê số lượng, đường kính thép cần dùng để đảm bảo khả năng chịu lực, độ bền vững cho công trình.
- Hồ sơ bản vẽ điện nước (M&E): Bố trí sơ đồ nguyên lý và mặt bằng đi đường dây điện, vị trí công tắc, ổ cắm, hệ thống chiếu sáng, internet, camera, cùng hệ thống đường ống cấp thoát nước mưa, nước thải sinh hoạt và thiết bị vệ sinh.

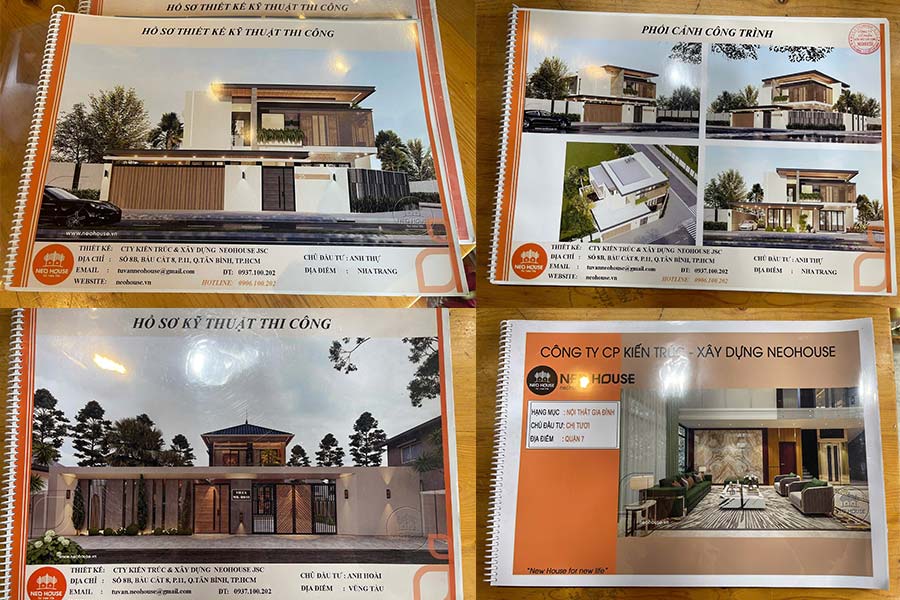

Kiểm tra, thẩm định và bàn giao hồ sơ:
- Kiểm tra chéo giữa các bộ phận: Các bộ phận Kiến trúc – Kết cấu – Điện nước tiến hành họp kiểm tra chéo nhằm đảm bảo sự khớp nối hoàn hảo giữa các bản vẽ, tránh tình trạng xung đột kỹ thuật khi thi công ngoài thực tế.
- Bàn giao và đóng dấu pháp lý: Đơn vị thiết kế tiến hành in ấn hồ sơ thành các bộ bản vẽ khổ A3 có chữ ký, đóng dấu pháp nhân và bàn giao đầy đủ file mềm cho gia chủ lưu trữ.

Bước 4: Thực hiện thủ tục xin phép xây dựng
Sau khi đã hoàn thiện bộ hồ sơ thiết kế hoặc có thể song song với giai đoạn thiết kế, gia chủ sẽ tiến hành xin cấp phép xây dựng tại cơ quan quản lý nhà nước có thẩm quyền. Đây là thủ tục pháp lý bắt buộc để công trình được thi công hợp pháp, đảm bảo tuân thủ đúng quy hoạch đô thị chung và tránh tối đa các rủi ro bị đình chỉ thi công hay phạt hành chính trong quá trình xây dựng. Theo đó, các thủ tục xin phép xây dựng cho nhà 2 tầng bao gồm các nhóm tài liệu chính như:
- Đơn đề nghị cấp giấy phép xây dựng theo mẫu quy định.
- Giấy tờ chứng minh quyền sử dụng đất phù hợp với quy định pháp luật về đất đai.
- Hồ sơ bản vẽ thiết kế xây dựng, thể hiện các nội dung cần thiết về mặt bằng, mặt đứng, mặt cắt, móng và phương án đấu nối hạ tầng kỹ thuật.
- Các tài liệu bổ sung liên quan đến an toàn công trình hoặc công trình liền kề trong những trường hợp pháp luật yêu cầu.
Trước khi nộp hồ sơ, gia chủ hãy kiểm tra kỹ các thông tin quan trọng như ranh giới thửa đất, mật độ xây dựng, khoảng lùi, chiều cao công trình, số tầng, cao độ và các yêu cầu quản lý kiến trúc tại khu vực để hạn chế phải điều chỉnh bản vẽ trong quá trình xét duyệt. Với mô hình chính quyền địa phương hai cấp đang áp dụng, thẩm quyền cấp giấy phép xây dựng thuộc phạm vi được phân định cho UBND cấp xã theo quy định hiện hành.
Tại thời điểm cập nhật tháng 8/2026, thời hạn giải quyết thủ tục cấp hoặc điều chỉnh giấy phép xây dựng nhà ở riêng lẻ là 7 ngày làm việc kể từ khi nhận đủ hồ sơ hợp lệ, theo cơ chế rút ngắn thủ tục có hiệu lực từ ngày 01/07/2026. Tuy nhiên, gia chủ vẫn nên chủ động thực hiện thủ tục sớm và dành thời gian dự phòng cho trường hợp cần bổ sung hoặc điều chỉnh hồ sơ.
Bước 5: Lựa chọn nhà thầu và ký hợp đồng xây dựng
Nhà thầu xây dựng là đơn vị trực tiếp thực hiện hóa bản vẽ thiết kế trên giấy thành ngôi nhà hoàn thiện thực tế. Do đó, việc lựa chọn một đơn vị thi công uy tín, chuyên môn cao và chuyên nghiệp sẽ đảm bảo chất lượng công trình, tiến độ xây dựng và kiểm soát chi phí xây dựng hiệu quả cho từng hạng mục. Khi lựa chọn nhà thầu, gia chủ nên xem xét đồng thời nhiều tiêu chí như:
- Kinh nghiệm và năng lực thi công: Ưu tiên đơn vị đã thực hiện nhiều công trình nhà phố, nhà 2 tầng có quy mô và phong cách tương tự. Nên tham khảo hình ảnh công trình thực tế hoặc trực tiếp khảo sát một số dự án đã hoàn thành để đánh giá chất lượng thi công.
- Đội ngũ kỹ thuật và quy trình giám sát: Nhà thầu cần có kỹ sư, giám sát công trình và quy trình kiểm tra rõ ràng ở từng giai đoạn như móng, kết cấu, xây tô, điện nước và hoàn thiện.
- Báo giá minh bạch: Cần kiểm tra kỹ phạm vi công việc, khối lượng, chủng loại vật tư, thương hiệu vật liệu và những hạng mục đã hoặc chưa bao gồm trong đơn giá. Không nên chỉ so sánh tổng giá trị hợp đồng giữa các nhà thầu.
- Tiến độ và tổ chức thi công: Nhà thầu cần đưa ra kế hoạch thi công cụ thể, phân chia từng giai đoạn và có phương án nhân lực, vật tư phù hợp với điều kiện thực tế của công trình.
- Chính sách bảo hành và xử lý phát sinh: Nên ưu tiên đơn vị có điều khoản bảo hành rõ ràng, quy định cụ thể trách nhiệm khi phát sinh lỗi kỹ thuật hoặc chậm tiến độ.

Sau khi lựa chọn nhà thầu phù hợp, hai bên cần thống nhất và ký hợp đồng xây dựng trước khi khởi công. Hợp đồng thể hiện đầy đủ và rõ ràng các nội dung quan trọng như phạm vi công việc, hồ sơ thiết kế áp dụng, chủng loại vật tư, tiến độ thi công, giá trị hợp đồng, phương thức thanh toán, điều kiện phát sinh, nghiệm thu, bảo hành và trách nhiệm của từng bên.
Đặc biệt, gia chủ cũng nên yêu cầu làm rõ các hạng mục dễ phát sinh như thay đổi vật liệu, tăng giảm khối lượng, vận chuyển trong hẻm nhỏ, xử lý nền đất, gia cố nhà liền kề hoặc những công việc ngoài phạm vi thiết kế ban đầu để hạn chế tranh chấp và kiểm soát ngân sách tốt hơn khi xây dựng.

Giai đoạn 3 – Chuẩn bị mặt bằng trước khi thi công
Đây là giai đoạn tạo điều kiện để quá trình thi công diễn ra an toàn, đúng vị trí và thuận lợi cho việc tập kết vật tư và tổ chức nhân công. Đối với những căn nhà 2 tầng nằm trong khu dân cư đông đúc, hẻm nhỏ, công tác chuẩn bị càng cần thực hiện kỹ để tránh ảnh hưởng đến công trình liền kề.

Bước 1: Động thổ
Lễ động thổ là nghi thức mang ý nghĩa tâm linh và văn hóa sâu sắc đối với người Việt, đánh dấu thời điểm chính thức khởi công xây dựng, nhằm xin phép chư vị Thổ Công, Thổ Địa cai quản mảnh đất và cầu mong quá trình thi công diễn ra an toàn, suôn sẻ, bình an và gặp nhiều may mắn.

Trước tiên, gia chủ cần chọn ngày lành, giờ hoàng đạo và hướng xuất hành hợp tuổi (hoặc nhờ người mượn tuổi thực hiện nếu gia chủ không hợp tuổi làm nhà trong năm). Vào giờ đẹp, mâm cúng trang nghiêm sẽ bày tại vị trí trung tâm khu đất, bao gồm mâm ngũ quả, hoa tươi, hương đèn, trầu cau, xôi, gà luộc, bộ tam sên, rượu, vàng mã cùng chén gạo và muối. Sau khi thắp hương và hoàn tất bài văn khấn, gia chủ sẽ trực tiếp cầm cuốc thực hiện những nhát đất đầu tiên tại vị trí móng trọng yếu để chính thức để chính thức bắt đầu công tác thi công. Cuối lễ, gia chủ tiến hành rải gạo, muối xung quanh khu đất và hóa vàng mã để hoàn tất trọn vẹn thủ tục khởi công.
Bước 2: Phá dỡ, dọn dẹp và chuẩn bị mặt bằng
Nếu khu đất có hiện trạng nhà cũ, công trình tạm, tường rào hoặc các vật cản khác, nhà thầu cần tiến hành phá dỡ và thu dọn mặt bằng trước khi thi công móng. Công việc này phải được thực hiện theo trình tự hợp lý, có biện pháp che chắn và kiểm soát bụi, tiếng ồn nhằm hạn chế ảnh hưởng đến các công trình liền kề và khu dân cư xung quanh.

Sau khi phá dỡ, toàn bộ phế thải xây dựng, vật liệu dư thừa và rác trên khu đất sẽ vận chuyển ra khỏi công trường. Đồng thời, nhà thầu kiểm tra hiện trạng nền đất, các hố móng cũ, bể ngầm, đường ống hoặc kết cấu còn sót lại để có phương án xử lý phù hợp trước khi bước sang giai đoạn đào móng.
Bên cạnh việc làm sạch khu đất, mặt bằng cũng cần tổ chức lại để phục vụ thi công, bao gồm tạo lối ra vào cho nhân công và phương tiện, xác định khu vực tập kết vật tư, vị trí máy móc và không gian lưu trữ tạm.

Bước 3: Định vị công trình, che chắn và bảo vệ nhà liền kề
Sau khi mặt bằng được dọn dẹp, kỹ sư sẽ tiến hành định vị công trình dựa trên hồ sơ thiết kế đã được phê duyệt. Công việc này bao gồm xác định ranh giới xây dựng, tim trục, vị trí móng, cột, tường và cao độ chuẩn của công trình. Việc định vị chính xác sẽ tránh sai lệch trong quá trình thi công, đặc biệt là những căn nhà có diện tích hẹp hoặc xây chen giữa các công trình hiện hữu.

Song song với công tác định vị, nhà thầu cần triển khai các biện pháp che chắn công trường như dựng hàng rào tôn, lưới bao che, biển cảnh báo và bố trí lối ra vào an toàn. Mục đích là hạn chế bụi, tiếng ồn, vật liệu rơi vãi và giảm ảnh hưởng đến người dân cũng như các công trình xung quanh trong suốt quá trình xây dựng.

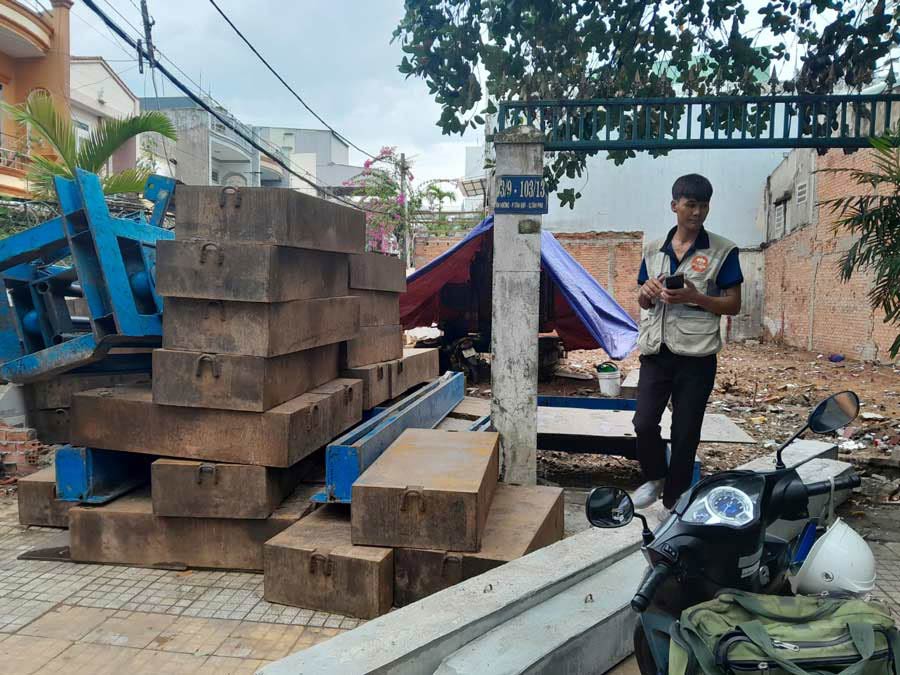

Bước 4: Chuẩn bị điện nước tạm, máy móc và khu vực tập kết vật tư
Hệ thống hạ tầng kỹ thuật phụ trợ cùng công tác sắp xếp vật tư tại công trường đóng vai trò quan trọng để duy trì nguồn năng lượng phục vụ thi công liên tục và an toàn. Việc chuẩn bị chu đáo khâu này giúp tiến độ xây dựng không bị gián đoạn, tối ưu hóa năng suất lao động và giảm thiểu tỷ lệ thất thoát, hư hỏng vật liệu trong suốt quá trình xây nhà. Các hạng mục công việc cần triển khai tại Bước 4 bao gồm:
- Chuẩn bị điện tạm: Hệ thống điện bố trí khoa học, có tủ điện, thiết bị bảo vệ và đường dây phù hợp với công suất sử dụng. Các vị trí đấu nối phải tránh tiếp xúc với nước, tránh kéo dây tùy tiện qua lối đi, giảm nguy cơ chập điện hoặc mất an toàn lao động.
- Chuẩn bị nước tạm: Nguồn nước phải đáp ứng nhu cầu thi công và bảo dưỡng bê tông, đồng thời thuận tiện cho vệ sinh công trường. Nếu áp lực nước yếu hoặc nguồn cấp không ổn định, nhà thầu nên bố trí bồn chứa và phương án cấp nước dự phòng.
- Tập kết máy móc, thiết bị: Tùy từng giai đoạn, công trường có thể cần máy trộn, máy cắt – uốn thép, máy đầm bê tông, máy khoan, thiết bị nâng chuyển và các dụng cụ chuyên dụng khác. Máy móc cần phải được kiểm tra tình trạng hoạt động trước khi đưa vào sử dụng.
- Bố trí khu vực tập kết vật tư: Sắt thép, xi măng, cát, đá, gạch và các vật liệu khác nên phân khu rõ ràng, thuận tiện cho vận chuyển nhưng không cản trở lối đi hay khu vực thi công. Những vật tư dễ bị ảnh hưởng bởi mưa, nắng và độ ẩm cần được kê cao, che phủ và bảo quản đúng cách.

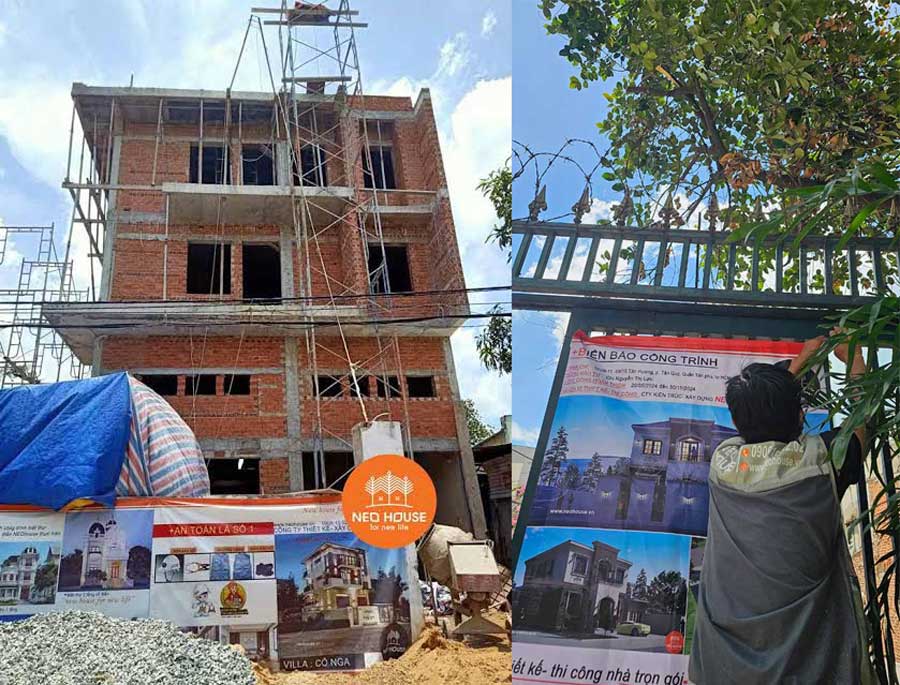

Bước 5: Chuẩn bị lán trại, treo biển báo
Chuẩn bị lán trại và treo biển báo là bước cuối cùng hoàn thiện hạ tầng phụ trợ tại mặt bằng trước khi đội ngũ thợ chính thức đặt những viên gạch đầu tiên. Bước này đảm bảo điều kiện sinh hoạt, an ninh vật tư tại công trường, đồng thời thực hiện đầy đủ nghĩa vụ pháp lý đối với chính quyền địa phương và các bên liên quan.
Theo đó, việc lắp đặt lán trại tạm thời, gia chủ có thể dự bằng khung thép nhẹ, mái tôn hoặc bạt bao che chắn trên khu đất trống không ảnh hưởng đến hố móng. Đối với các công trình nhà phố diện tích hẹp không đủ mặt bằng dựng lán, nhà thầu tiến hành thuê nhà dân hoặc phòng trọ lân cận làm nơi nghỉ ngơi cho công nhân.

Đồng thời, bố trí không gian sinh hoạt, chỗ ngủ thoáng mát, vệ sinh, đảm bảo công năng hay bảo vệ trực đêm 24/7 tại lán trại để trông coi máy móc, thiết bị và vật tư xây dựng tránh nguy cơ thất thoát, mất trộm.
Bên cạnh đó, công trường treo biển báo và bố trí nội quy an toàn tại những vị trí dễ quan sát. Các biển cảnh báo thể hiện rõ khu vực nguy hiểm, lối ra vào, yêu cầu trang bị bảo hộ, khu vực cấm vào và các thông tin cần thiết phục vụ quản lý thi công. Đối với công trình nằm sát đường giao thông hoặc trong khu dân cư đông đúc, việc dựng hàng rào, biển cảnh báo và tổ chức lối đi an toàn càng phải được chú trọng để tránh các rủi ro cho người dân xung quanh.
Giai đoạn 4 – Thi công phần móng và phần thô nhà 2 tầng
Thi công móng và phần thô nhà 2 tầng là một giai đoạn xây dựng cực kỳ quan trọng, đây được xem là “khung xương” quyết định đến toàn bộ khả năng chịu lực, độ bền vững và tuổi thọ của ngôi nhà. Mọi sai sót trong giai đoạn này đều rất khó khắc phục về sau, vì vậy công tác thi công đòi hỏi sự tuân thủ tuyệt đối theo đúng bản vẽ kỹ thuật và tiêu chuẩn xây dựng.

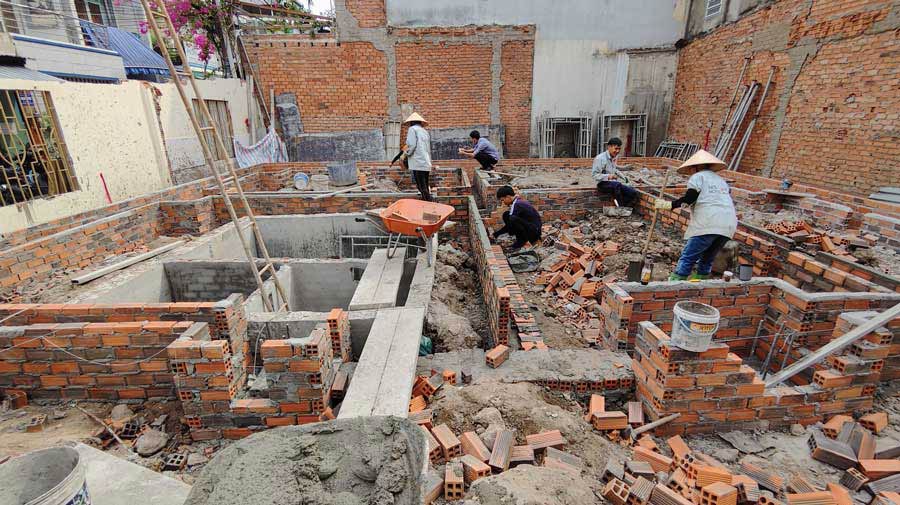

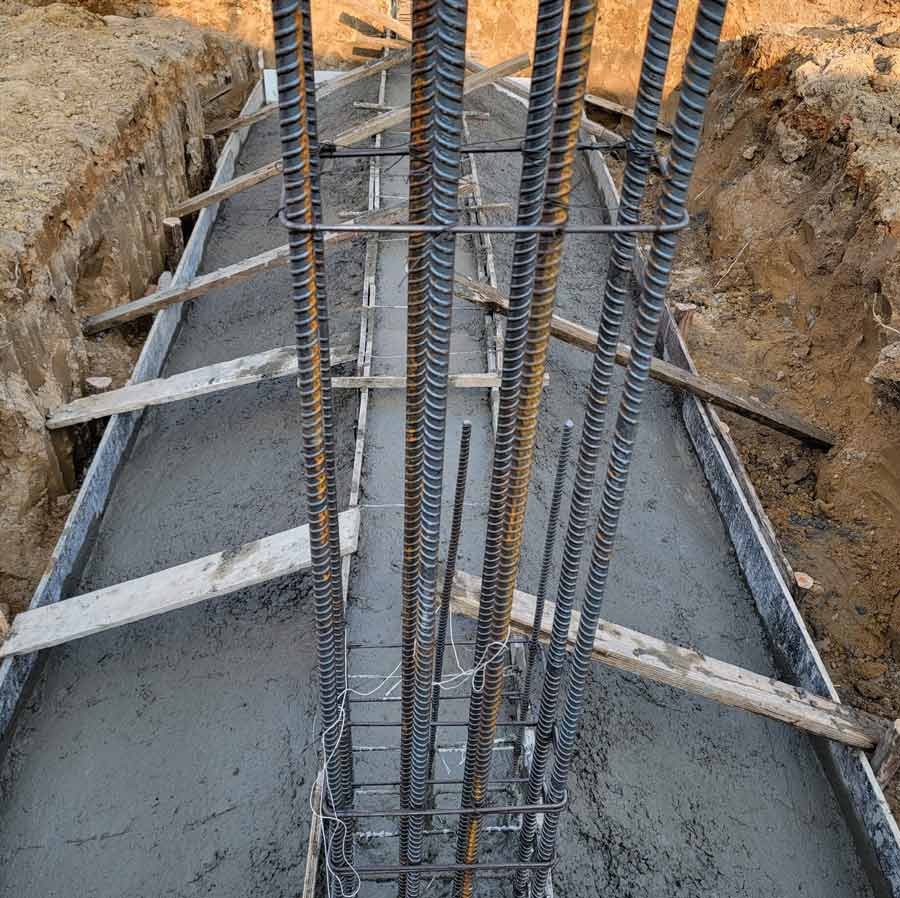

Bước 1: Thi công móng nhà
Móng nhà có nhiệm vụ tiếp nhận và truyền tải trọng của toàn bộ công trình xuống nền đất. Tùy vào điều kiện địa chất, tải trọng công trình và phương án kết cấu, kỹ sư sẽ lựa chọn giải pháp phù hợp như móng đơn, móng băng hoặc móng cọc. Quá trình thi công móng nhà 2 tầng bao gồm các công việc chính:
- Định vị tim trục và cao độ: Kiểm tra lại vị trí móng, cột, ranh giới xây dựng và các mốc cao độ trước khi đào đất.
- Đào đất và xử lý nền móng: Đào đến cao độ thiết kế, xử lý đất yếu hoặc nước ngầm nếu phát sinh và chuẩn bị bề mặt trước khi thi công kết cấu móng.
- Thi công cọc nếu thiết kế yêu cầu: Tiến hành ép hoặc thi công cọc theo hồ sơ kết cấu, đồng thời kiểm soát vị trí và các thông số kỹ thuật theo yêu cầu thiết kế.
- Gia công, lắp dựng cốt thép và cốp pha: Thép móng, đài móng, giằng móng và cổ cột phải được bố trí đúng đường kính, số lượng, khoảng cách và vị trí theo bản vẽ.
- Đổ bê tông móng: Trước khi đổ bê tông cần nghiệm thu cốt thép, cốp pha và các vị trí chờ kỹ thuật. Bê tông sau khi thi công phải được bảo dưỡng đúng yêu cầu.
- Thi công các hạng mục phần ngầm: Tùy thiết kế có thể bao gồm bể tự hoại, bể nước ngầm, hệ thống thoát nước dưới nền và các đường ống kỹ thuật chôn ngầm.
- Lấp đất và xử lý nền tầng trệt: Sau khi các kết cấu ngầm đạt yêu cầu, tiến hành lấp đất, đầm chặt từng lớp và chuẩn bị nền cho các công tác tiếp theo.

Phần móng sau khi hoàn thành rất khó kiểm tra hoặc sửa chữa vì bị che khuất bởi đất và kết cấu phía trên. Do đó, gia chủ và đơn vị giám sát cần đặc biệt chú ý công tác nghiệm thu trước khi đổ bê tông và lấp móng.

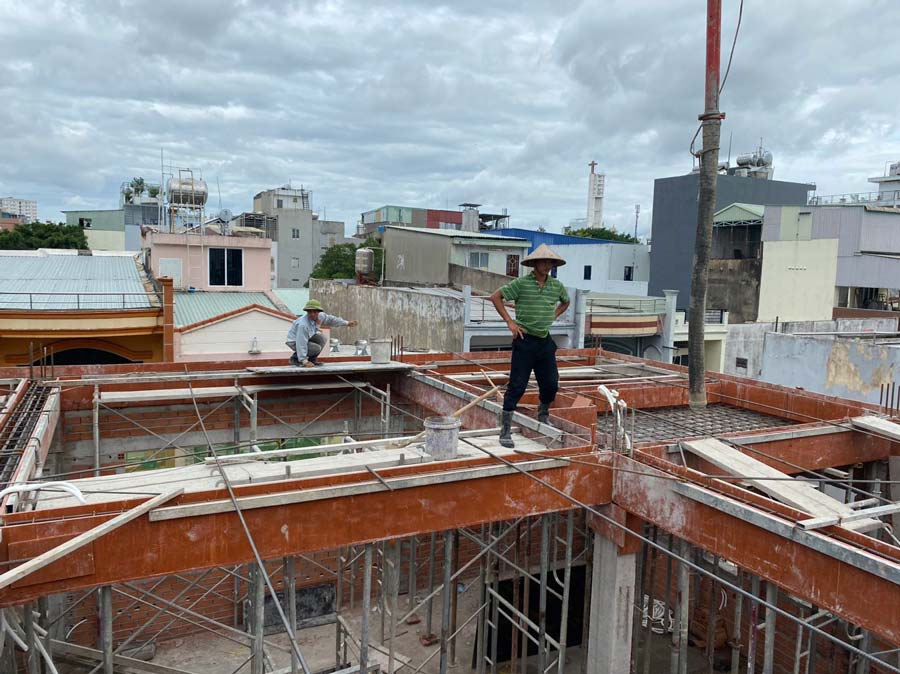

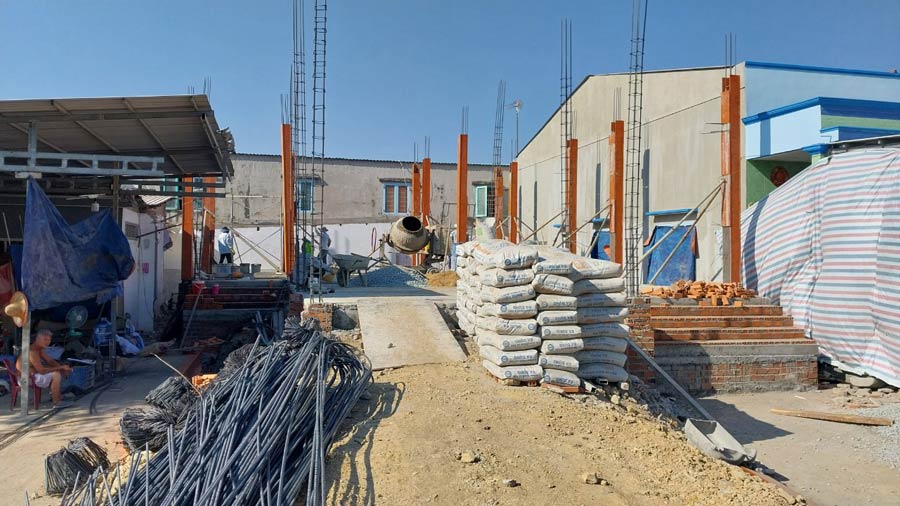

Bước 2: Thi công cột, dầm, sàn và cầu thang
Sau khi hoàn thiện phần móng, công trình sẽ bước vào giai đoạn thi công phần khung kết cấu vươn lên khỏi mặt đất. Thi công cột, dầm, sàn và cầu thang chính là việc tạo dựng “khung xương” chịu lực cho toàn bộ ngôi nhà 2 tầng. Công đoạn này đòi hỏi sự giám sát chặt chẽ về cao độ, độ thẳng đứng và chất lượng bê tông để đảm bảo an toàn kết cấu cũng như tính thẩm mỹ cho không gian sống sau này.
- Thi công cột: Gia công và lắp dựng cốt thép theo đúng bản vẽ kết cấu, kiểm tra vị trí tim cột, kích thước, thép chờ và lớp bê tông bảo vệ trước khi lắp cốp pha và đổ bê tông.
- Thi công dầm và sàn: Lắp dựng hệ giàn giáo, cốp pha đáy dầm và sàn, sau đó bố trí cốt thép theo đúng đường kính, số lượng, khoảng cách và vị trí thép tăng cường. Các lỗ kỹ thuật, hộp gen và đường ống xuyên sàn cần xác định trước để tránh đục phá sau này.
- Thi công cầu thang: Cầu thang triển khai đồng bộ với hệ kết cấu tầng, bao gồm bản thang, chiếu nghỉ, dầm thang và cốt thép liên kết. Kích thước bậc, cao độ và vị trí cầu thang cần phải đối chiếu với hồ sơ kiến trúc để đảm bảo sự thuận tiện khi đưa vào sử dụng.
- Đổ và bảo dưỡng bê tông: Trước khi đổ bê tông phải nghiệm thu cốt thép, cốp pha, cao độ và các vị trí chờ kỹ thuật. Sau khi đổ cần đầm bê tông đúng kỹ thuật và thực hiện bảo dưỡng để hạn chế mất nước, nứt bề mặt và đảm bảo cường độ theo yêu cầu thiết kế.

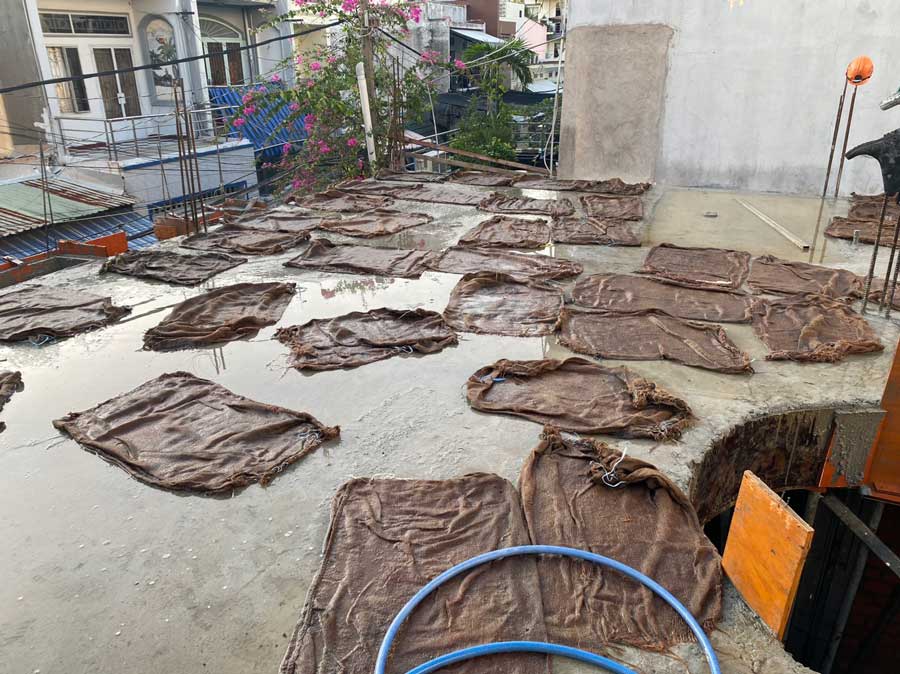

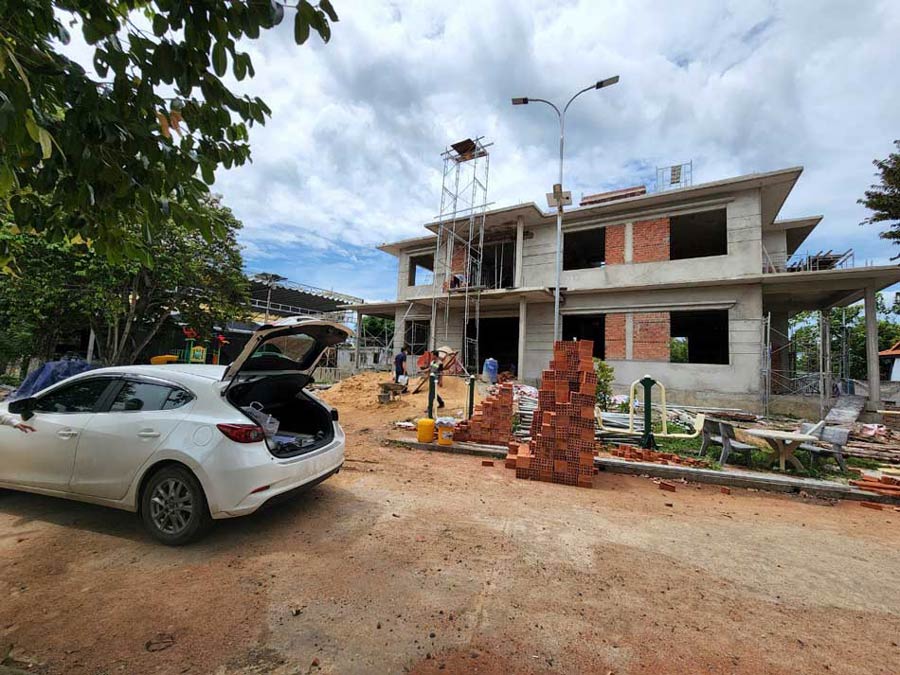

Bước 3: Xây tường và thi công phần mái
Sau khi hoàn thành phần khung bê tông cốt thép, công trình sẽ chuyển sang giai đoạn tạo dáng không gian và khép kín kiến trúc ngôi nhà. Công tác xây tường giúp bao che, phân chia các khu vực chức năng, trong khi thi công phần mái đóng vai trò bảo vệ toàn bộ ngôi nhà khỏi tác động của thời tiết, chống thấm, chống nóng và hoàn thiện thẩm mỹ cho tổng thể công trình 2 tầng.
- Xây tường bao và tường ngăn: Tường xây đúng vị trí, chiều dày và kích thước theo bản vẽ. Trong quá trình thi công cần kiểm soát độ thẳng đứng, độ phẳng, mạch vữa và liên kết giữa tường với cột, dầm để hạn chế nứt về sau.
- Thi công các vị trí cửa và lanh tô: Ô cửa đi, cửa sổ định vị chính xác về kích thước và cao độ. Lanh tô, giằng tường hoặc các chi tiết gia cường cần thực hiện theo hồ sơ thiết kế để tăng độ ổn định cho khối xây.
- Chừa các vị trí kỹ thuật: Các ô chờ cho đường điện, đường nước, hộp gen, điều hòa, thông gió hoặc thiết bị kỹ thuật nên được xác định trước khi xây hoàn thiện, tránh phải đục phá tường sau này.
- Thi công phần mái: Tùy phương án kiến trúc, nhà 2 tầng có thể sử dụng mái bê tông cốt thép, mái ngói, mái dốc hoặc kết hợp nhiều hệ mái. Nhà thầu cần thi công đúng kết cấu, cao độ, độ dốc và chi tiết liên kết theo bản vẽ.
- Xử lý thoát nước và chống thấm mái: Các vị trí như mái bằng, ban công, sân thượng, sê nô và khu vực tiếp giáp tường cần tạo độ dốc hợp lý về phễu thu nước, đồng thời chuẩn bị đúng lớp cấu tạo chống thấm trước khi bước sang giai đoạn hoàn thiện.

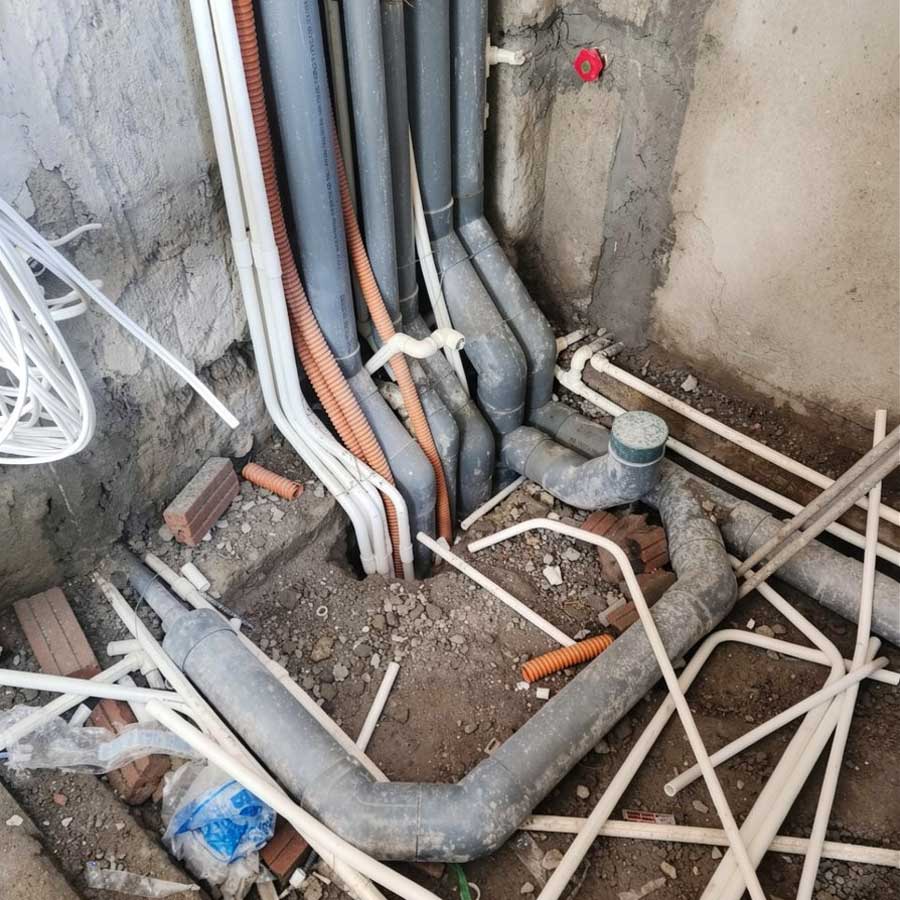

Bước 4: Thi công hệ thống điện nước âm
Tiếp theo, nhà thầu sẽ tiến hành thi công hệ thống điện nước âm theo hồ sơ kỹ thuật đã được phê duyệt. Đây là hạng mục cần độ chính xác cao vì phần lớn đường dây, ống cấp thoát nước sẽ che khuất sau lớp trát, sàn hoặc trần, nếu bố trí sai vị trí, việc sửa chữa về sau tốn nhiều thời gian và chi phí. Quy trình thi công hệ thống điện nước bao gồm các hạng mục kỹ thuật chính sau:
- Thi công hệ thống điện âm: Xác định vị trí tủ điện, công tắc, ổ cắm, đèn chiếu sáng và các điểm chờ thiết bị, sau đó lắp đặt ống luồn dây, hộp điện âm tường, âm sàn theo bản vẽ. Các tuyến dây phải bố trí khoa học, hạn chế giao cắt và thuận tiện cho việc kiểm tra, sửa chữa sau này.
- Thi công hệ thống cấp nước: Lắp đặt đường ống cấp nước cho bếp, khu vệ sinh, máy giặt, bình nóng lạnh và các thiết bị sử dụng nước khác. Vị trí đường ống đồng bộ với mặt bằng kiến trúc và thiết bị dự kiến lắp đặt.
- Thi công hệ thống thoát nước: Bố trí đường thoát nước thải sinh hoạt, thoát sàn, nước mưa và ống thông hơi với độ dốc phù hợp để tránh tình trạng thoát nước chậm, tắc nghẽn hoặc phát sinh mùi.
- Chuẩn bị các đường chờ kỹ thuật: Nếu công trình có điều hòa, internet, camera, máy nước nóng, hệ thống điện thông minh hoặc thiết bị khác, các vị trí đường chờ nên được xác định và thi công ngay từ giai đoạn này để tránh phải đục phá sau khi hoàn thiện.
- Kiểm tra trước khi che khuất: Trước khi trát tường, cán nền hoặc đóng trần, hệ thống điện nước được kiểm tra vị trí, kích thước và khả năng vận hành. Đường ống cấp nước nên được thử áp, còn hệ thống thoát nước cần kiểm tra khả năng thoát để phát hiện rò rỉ hoặc sai sót sớm.

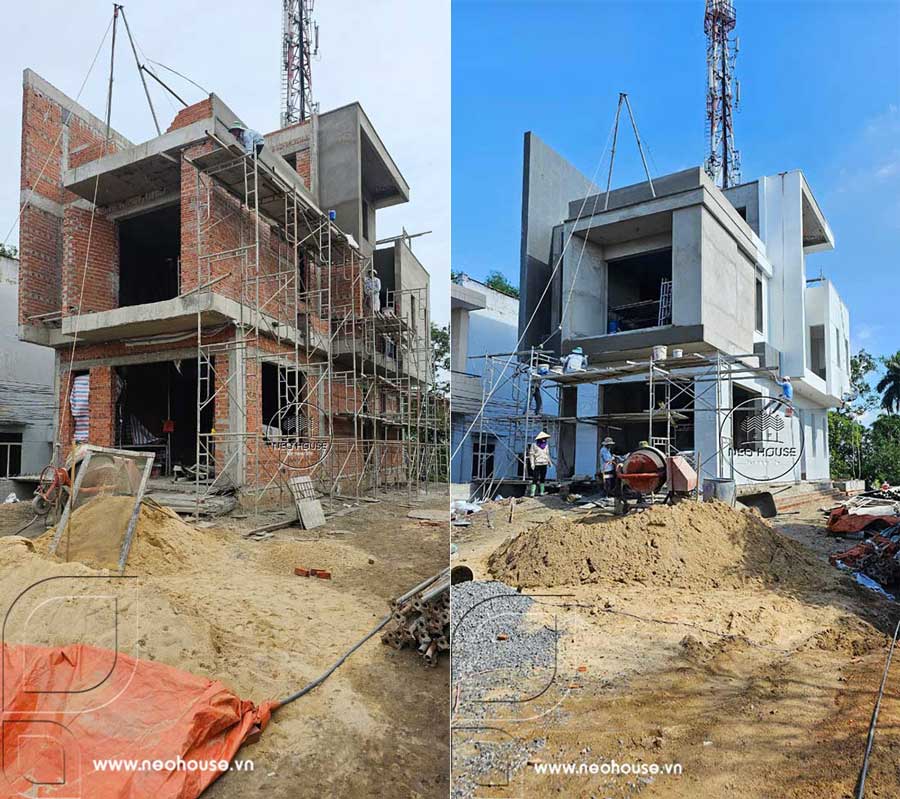

Bước 5: Những hạng mục nghiệm thu trong phần thô
Nghiệm thu phần thô là cột mốc kiểm tra chất lượng quan trọng nhất giữa chủ nhà và đơn vị thi công trước khi chuyển sang giai đoạn hoàn thiện. Việc nghiệm thu kỹ lưỡng từng mốc thi công sẽ phát hiện và xử lý kịp thời các sai lệch về kết cấu, đảm bảo tính an toàn chịu lực, độ phẳng và độ kín khít cho toàn bộ ngôi nhà. Danh sách các hạng mục nghiệm thu quan trọng trong phần thô bao gồm:
- Phần móng: Kiểm tra tim trục, kích thước và cao độ móng; vị trí, số lượng và quy cách cốt thép; cốp pha, bê tông, giằng móng, cổ cột cùng các hạng mục ngầm liên quan trước khi lấp đất.
- Cột, dầm và sàn: Đối chiếu kích thước cấu kiện với bản vẽ kết cấu; kiểm tra cốt thép, thép chờ, lớp bê tông bảo vệ, độ ổn định của cốp pha, cao độ và các vị trí lỗ chờ kỹ thuật trước khi đổ bê tông.
- Cầu thang: Kiểm tra vị trí, kích thước bản thang, chiếu nghỉ, dầm thang, cao độ và kích thước bậc để đảm bảo kết cấu đồng bộ với mặt bằng kiến trúc và thuận tiện khi sử dụng.
- Chất lượng bê tông: Theo dõi quá trình đổ, đầm và bảo dưỡng bê tông; kiểm tra bề mặt sau khi tháo cốp pha để kịp thời phát hiện những vị trí bất thường cần được đánh giá và xử lý.
- Tường xây: Kiểm tra vị trí tường, chiều dày, độ thẳng đứng, độ phẳng, kích thước ô cửa và liên kết giữa tường với cột, dầm. Các vị trí chờ cửa, hộp kỹ thuật và đường ống cũng cần được đối chiếu với bản vẽ.
- Phần mái, ban công và sân thượng: Kiểm tra cao độ, độ dốc thoát nước, vị trí phễu thu, sê nô, cổ ống và các chi tiết có liên quan đến chống thấm trước khi thực hiện lớp hoàn thiện.
- Hệ thống điện âm: Kiểm tra tuyến ống luồn dây, vị trí tủ điện, công tắc, ổ cắm, điểm chờ đèn và thiết bị để đảm bảo đúng thiết kế và không xung đột với kết cấu hoặc nội thất.
- Hệ thống cấp thoát nước âm: Kiểm tra vị trí và liên kết đường ống, độ dốc thoát nước, các đầu chờ thiết bị; thực hiện thử áp hoặc kiểm tra kín nước theo yêu cầu trước khi trát tường, cán nền hoặc che khuất đường ống.
- Kích thước và cao độ tổng thể: Đối chiếu chiều cao tầng, kích thước các phòng, hành lang, cửa, ban công và những vị trí quan trọng với hồ sơ thiết kế trước khi bước sang giai đoạn hoàn thiện.

Giai đoạn 5 – Thi công hoàn thiện nhà 2 tầng
Sau khi hoàn thành phần khung xương vững chắc ở giai đoạn 4, công trình sẽ bước vào giai đoạn hoàn thiện. Đây là giai đoạn trực tiếp tạo nên thẩm mỹ, phong cách kiến trúc và sự tiện nghi cho không gian sống của ngôi nhà. Mọi chi tiết thi công ở bước này đòi hỏi sự tỉ mỉ, khéo léo của người thợ và sự giám sát chặt chẽ của gia chủ để đảm bảo tính hoàn hảo đến từng góc cạnh.

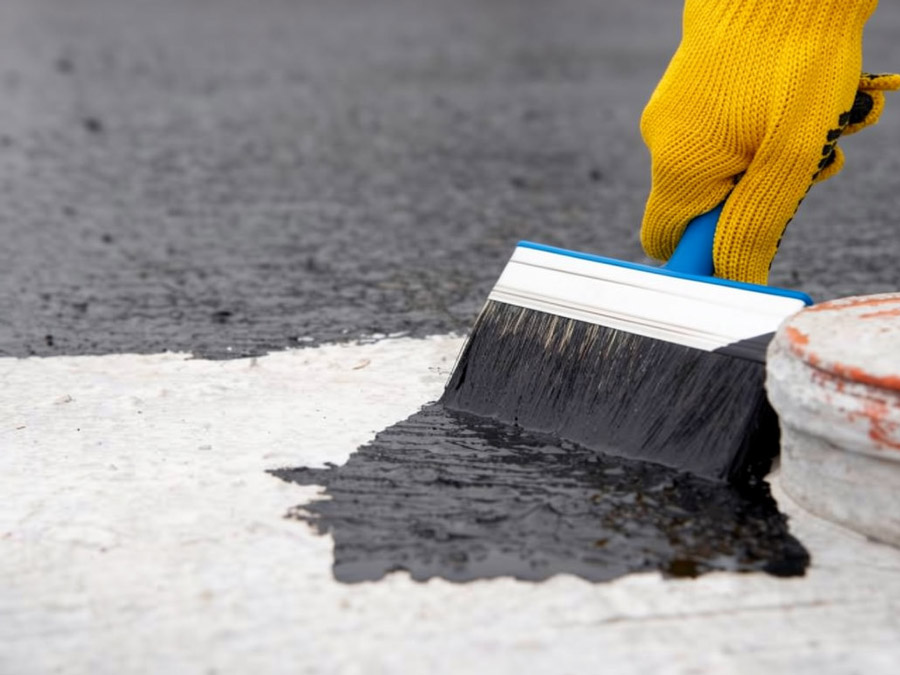

Bước 1: Chống thấm các khu vực quan trọng
Chống thấm phải được thực hiện trước khi ốp lát hoặc hoàn thiện bề mặt tại những khu vực thường xuyên tiếp xúc với nước như nhà vệ sinh, ban công, sân thượng, mái, sê nô, khu giặt phơi và các vị trí cổ ống xuyên sàn.

Trước khi thi công, bề mặt cần vệ sinh sạch, xử lý khe nứt và các vị trí tiếp giáp. Sau khi hoàn thiện lớp chống thấm, nên tiến hành thử nước theo yêu cầu kỹ thuật để kiểm tra khả năng kín nước trước khi cán nền hoặc lát gạch. Việc kiểm tra kỹ ở bước này sẽ hạn chế tình trạng thấm dột, bong tróc sơn hoặc ẩm mốc khi công trình đã đưa vào sử dụng.

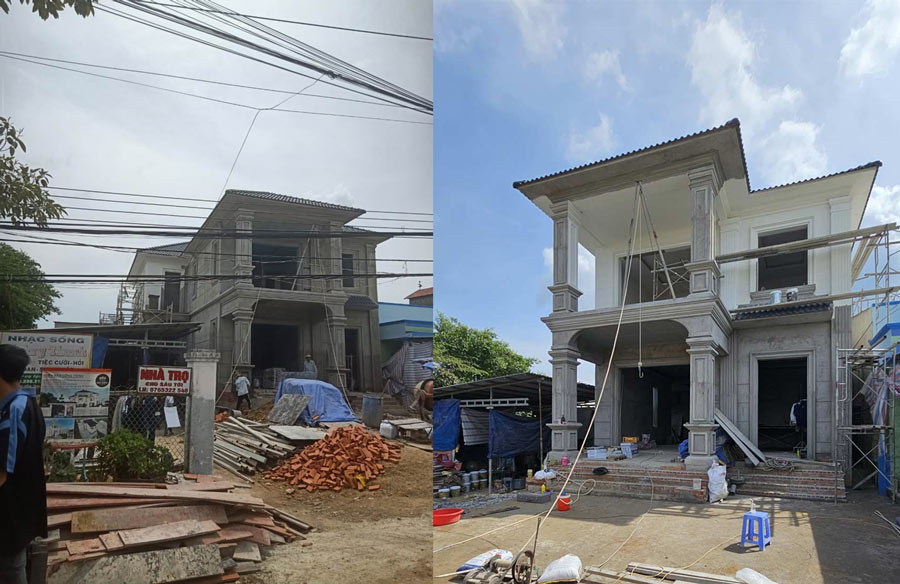

Bước 2: Trát tường, cán nền và ốp lát
Sau khi hệ thống điện nước âm được kiểm tra, nhà thầu tiến hành trát tường, cán nền và ốp lát theo hồ sơ hoàn thiện.
- Trát tường: Bề mặt tường làm phẳng, kiểm soát độ đứng, góc cạnh và độ đồng đều để tạo nền cho công tác sơn hay ốp vật liệu.
- Cán nền: Nền được xử lý đúng cao độ và độ dốc, đặc biệt tại khu vệ sinh, ban công, sân thượng và những vị trí có phễu thoát nước.
- Ốp lát: Gạch lát sàn, gạch ốp tường, đá cầu thang hoặc các vật liệu hoàn thiện khác cần thi công đúng mẫu, kích thước và phương án đã thống nhất.

Trong quá trình thi công, cần chú ý đến mạch gạch, cao độ giữa các không gian, độ phẳng bề mặt và độ dốc thoát nước. Những sai lệch ở bước này có thể ảnh hưởng trực tiếp đến thẩm mỹ và vận hành về sau.

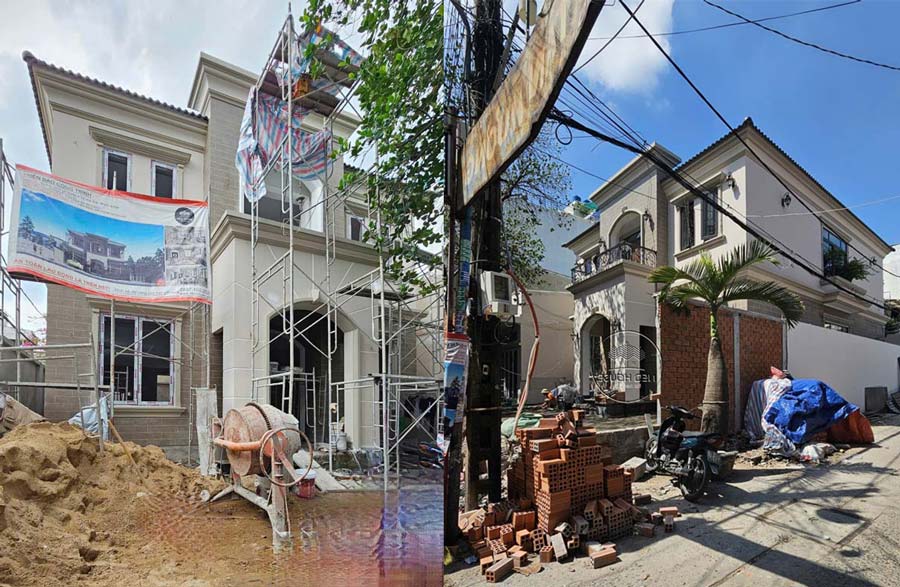

Bước 3: Thi công trần, sơn, cửa và lan can
Sau khi hoàn thiện phần diện tường và nền gạch, công trình sẽ triển khai lắp đặt trần thạch cao, thi công sơn phủ, lắp hệ thống cửa và lan can. Bước thi công này đóng vai trò quyết định trực tiếp diện mạo thẩm mỹ, màu sắc chủ đạo và định hình rõ nét phong cách kiến trúc nội – ngoại thất. Quy trình thi công các hạng mục hoàn hiện bao gồm như sau:
- Thi công trần: Tùy theo phương án thiết kế, công trình có thể thi công trần thạch cao phẳng, trần giật cấp hoặc các vật liệu hoàn thiện khác. Trước khi thi công, vị trí đèn, điều hòa, cửa gió, loa âm trần và các thiết bị kỹ thuật nên được xác định rõ để đảm bảo sự đồng bộ, hạn chế việc cắt sửa sau khi hoàn thiện.
- Thi công sơn: Bề mặt tường và trần phẳng, vệ sinh sạch và đảm bảo độ khô phù hợp trước khi sơn. Quy trình thường gồm xử lý bề mặt, bả matit (nếu có), sơn lót và sơn phủ hoàn thiện. Gia chủ nên kiểm tra độ đồng đều của màu sắc, độ phẳng bề mặt và các vị trí tiếp giáp giữa tường, trần, cửa để đảm bảo tính thẩm mỹ.
- Lắp đặt cửa: Cửa chính, cửa phòng, cửa sổ và các hệ cửa khác lắp theo đúng kích thước ô chờ, cao độ và phương án thiết kế. Sau khi hoàn thiện, hãy kiểm tra khả năng đóng mở, độ kín khít, phụ kiện, khóa, bản lề và các vị trí tiếp giáp với tường để hạn chế thấm nước hoặc cong vênh về sau.
- Thi công lan can: Lan can cầu thang, ban công và sân thượng lắp đặt chắc chắn, đúng cao độ và hình thức kiến trúc đã thống nhất. Các mối liên kết phải đảm bảo ổn định, đồng thời khoảng cách và cấu tạo lan can phù hợp với yêu cầu an toàn, đặc biệt với gia đình có trẻ nhỏ hay người cao tuổi.

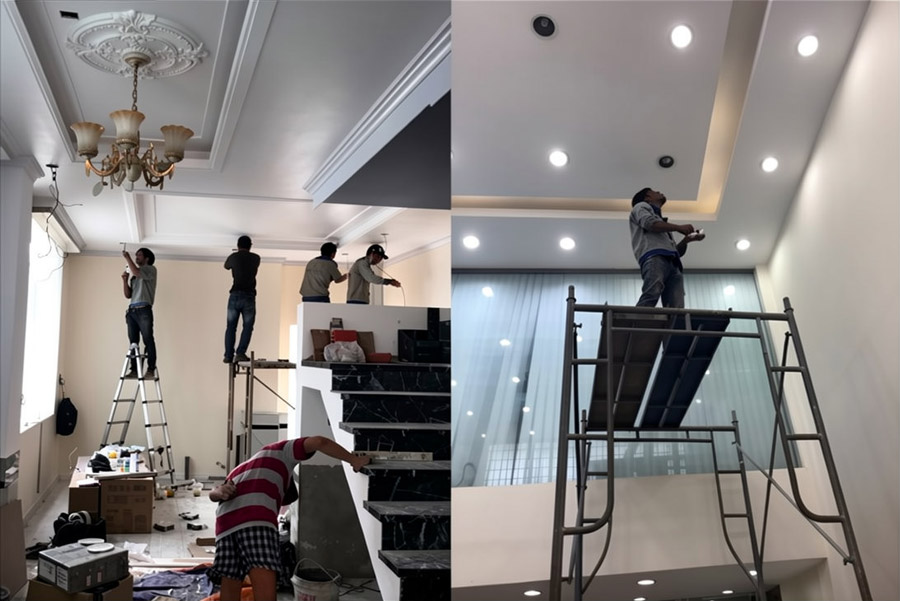

Bước 4: Lắp đặt thiết bị điện, nước và thiết bị vệ sinh
Lắp đặt thiết bị điện, nước và thiết bị vệ sinh là bước hoàn thiện công năng sinh hoạt trực tiếp cho ngôi nhà. Công tác này đòi hỏi độ chính xác cao về kỹ thuật đấu nối, đảm bảo an toàn điện – nước và tính thẩm mỹ cho không gian. Các hạng mục triển khai phổ biến gồm:
- Lắp đặt thiết bị điện: Bao gồm công tắc, ổ cắm, tủ điện, đèn chiếu sáng, quạt, thiết bị điều khiển và các đầu chờ cho điều hòa, internet, camera hoặc hệ thống nhà thông minh (nếu có). Sau khi lắp xong, hệ thống được kiểm tra khả năng đóng ngắt, tải điện và mức độ an toàn khi vận hành.
- Lắp đặt thiết bị cấp nước: Tiến hành đấu nối vòi nước, máy bơm, bình nóng lạnh, máy giặt, chậu rửa và các thiết bị sử dụng nước theo đúng vị trí thiết kế. Các mối nối kiểm tra kỹ để hạn chế rò rỉ trong quá trình sử dụng.
- Lắp đặt thiết bị vệ sinh: Bao gồm bồn cầu, lavabo, sen tắm, vòi rửa, gương, phụ kiện phòng tắm và các thiết bị liên quan. Việc lắp đặt phải đảm bảo đúng cao độ, chắc chắn, kín nước và thuận tiện trong sinh hoạt.
- Kiểm tra hệ thống thoát nước: Các khu vực như nhà vệ sinh, ban công, khu giặt phơi và bếp được kiểm tra khả năng thoát nước, độ kín của đường ống và tốc độ thoát tại các phễu sàn.

Bước 5: Thi công hoàn thiện nội thất
Sau khi các hạng mục xây dựng và hệ thống kỹ thuật cơ bản hoàn tất, công trình chuyển sang thi công hoàn thiện nội thất theo phương án thiết kế đã thống nhất. Giai đoạn này giúp hoàn thiện công năng sử dụng, đồng bộ phong cách kiến trúc và tạo nên không gian sống tiện nghi, thẩm mỹ cho gia đình. Các hạng mục thi công nội thất bao gồm:
- Lắp đặt nội thất cố định: Thi công tủ bếp, tủ quần áo, kệ tivi, tủ trang trí, vách ngăn, bàn làm việc và các hệ tủ âm tường theo kích thước thực tế. Vị trí nội thất phải đồng bộ với hệ thống điện, nước, điều hòa và các thiết bị đã bố trí trước đó.
- Bố trí nội thất rời: Sắp xếp sofa, bàn ghế, giường ngủ, bàn ăn và các vật dụng theo mặt bằng công năng, đảm bảo lối đi thuận tiện và tối ưu diện tích sử dụng.
- Hoàn thiện chi tiết trang trí: Lắp đặt rèm cửa, đèn trang trí, gương, tranh, phụ kiện decor và các điểm nhấn theo phong cách thiết kế tổng thể.
- Kiểm tra chất lượng hoàn thiện: Rà soát bề mặt vật liệu, khe nối, bản lề, ray trượt, tay nắm, độ chắc chắn và khả năng đóng mở của từng hạng mục trước khi nghiệm thu.
- Bảo vệ bề mặt đã hoàn thiện: Trong quá trình vận chuyển và lắp đặt nội thất, sàn, tường, cửa, kính và các thiết bị nên che phủ để hạn chế trầy xước, va đập hoặc bám bẩn.

Sau khi hoàn tất, gia chủ nên kiểm tra tổng thể kích thước, màu sắc, vật liệu, công năng và độ hoàn thiện của nội thất so với bản vẽ thiết kế. Các lỗi nhỏ như cánh tủ lệch, khe hở chưa đều, bề mặt trầy xước hoặc phụ kiện vận hành nên xử lý trước khi chuyển sang giai đoạn nghiệm thu và bàn giao công trình.

Bước 6: Vệ sinh công trình sạch sẽ trước khi dọn vào ở
Sau khi hoàn thiện toàn bộ hạng mục xây dựng và nội thất, công trình sẽ tiến hành vệ sinh tổng thể trước khi bàn giao và đưa vào sử dụng. Đây là bước loại bỏ bụi bẩn, vữa, sơn, keo và phế thải còn sót lại sau quá trình thi công, đồng thời tạo điều kiện để gia chủ kiểm tra chất lượng hoàn thiện một cách rõ ràng hơn. Các công việc vệ sinh thường bao gồm:
- Làm sạch sàn, tường và trần: Loại bỏ bụi xây dựng, vết sơn, xi măng hoặc keo bám trên các bề mặt hoàn thiện.
- Vệ sinh cửa, kính và lan can: Lau sạch kính, khung cửa, tay nắm, bản lề, lan can và các chi tiết kim loại để đảm bảo bề mặt sạch, sáng và không còn vết bẩn.
- Vệ sinh khu bếp và nhà vệ sinh: Làm sạch tủ bếp, mặt đá, lavabo, bồn cầu, sen vòi, gương và các thiết bị đã lắp đặt.
- Làm sạch nội thất: Lau bụi tủ, kệ, giường, bàn ghế, thiết bị và các chi tiết trang trí. Đồng thời kiểm tra lại những vị trí dễ bị trầy xước hoặc bám keo trong quá trình lắp đặt.
- Thu gom phế thải và vật liệu dư: Bao bì, vật liệu thừa, dụng cụ thi công và rác xây dựng được vận chuyển ra khỏi công trình, trả lại không gian gọn gàng, sạch sẽ trước khi bàn giao.
- Vệ sinh khu vực bên ngoài: Sân, ban công, sân thượng, lối đi, cổng và các khu vực cảnh quan sẽ được làm sạch đồng bộ với không gian bên trong.

Giai đoạn 6 – Nghiệm thu, hoàn công và bàn giao nhà
Giai đoạn nghiệm thu, hoàn công và bàn giao nhà là bước cuối trong quy trình xây nhà 2 tầng, mục đích kiểm tra chất lượng thực tế, đối chiếu với hồ sơ thiết kế và hợp đồng thi công, đồng thời xử lý các vấn đề tồn tại trước khi gia chủ chính thức đưa ngôi nhà vào sử dụng.

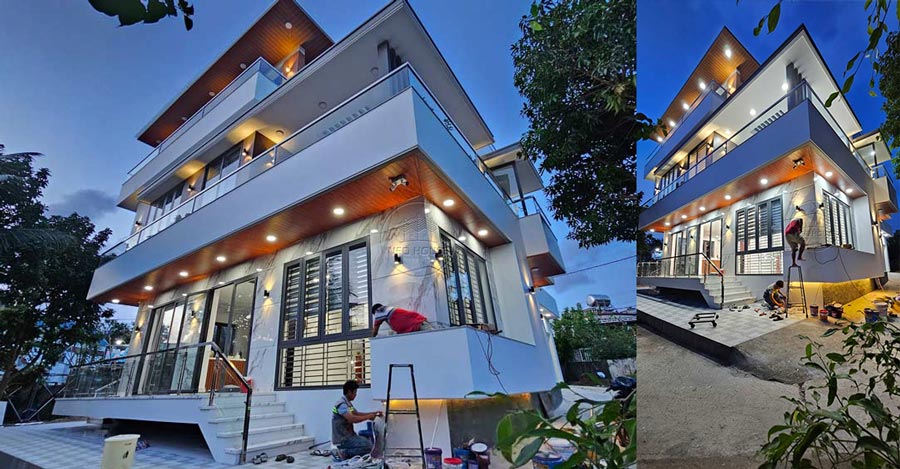

Bước 1: Nghiệm thu từng hạng mục trước khi nhận bàn giao
Trước khi ký biên bản bàn giao, gia chủ cùng đơn vị thi công kiểm tra tổng thể từng hạng mục của công trình. Quá trình nghiệm thu sẽ tập trung vào yếu tố thẩm mỹ, đánh giá khả năng vận hành, mức độ hoàn thiện và sự phù hợp so với bản vẽ, vật liệu cũng như các thỏa thuận trong hợp đồng. Một số chi tiết quan trọng trong quá trình nghiệm thu mà gia chủ cần chú ý gồm:
- Kiểm tra kết cấu và kiến trúc: Rà soát độ phẳng, độ thẳng đứng của tường, sàn, trần; kiểm tra màu sơn, gạch ốp lát và các chi tiết hoàn thiện nội – ngoại thất.
- Kiểm tra hệ thống M&E: Chạy thử toàn bộ thiết bị điện, công tắc, ổ cắm, hệ thống chiếu sáng; xả thử nước để kiểm tra áp lực cấp nước và độ thông thoát của đường ống.
- Kiểm tra cửa và nội thất: Lắp đặt hoàn chỉnh, kiểm tra độ kín khít, khả năng đóng mở của các hệ cửa, khóa, ray trượt tủ và độ chắc chắn của đồ nội thất.
- Kiểm tra khu vực chống thấm: Quan sát nhà vệ sinh, ban công, sân thượng, mái và những vị trí thường xuyên tiếp xúc với nước để phát hiện dấu hiệu thấm hoặc đọng nước.
- Hạng mục ngoài nhà: Rà soát sân, cổng, hàng rào, hệ thống thoát nước ngoài nhà và cảnh quan nếu thuộc phạm vi thi công.

Bước 2: Hồ sơ hoàn công và hồ sơ bàn giao
Sau khi công trình hoàn thành, các sẽ bên tiến hành tập hợp hồ sơ hoàn công và hồ sơ bàn giao theo phạm vi công việc, hợp đồng và quy định áp dụng đối với công trình. Đây là bộ tài liệu ghi nhận hiện trạng công trình sau thi công, đồng thời giúp gia chủ thuận tiện hơn trong quá trình quản lý, bảo trì hoặc sửa chữa về sau. Tùy từng công trình, bộ hồ sơ có thể bao gồm:
- Bản vẽ hoàn công thể hiện hiện trạng thực tế sau thi công.
- Biên bản nghiệm thu các công việc và hạng mục xây dựng.
- Biên bản nghiệm thu hoàn thành công trình.
- Hồ sơ liên quan đến vật liệu, thiết bị hoặc các chứng từ theo phạm vi hợp đồng.
- Bản vẽ hệ thống điện, cấp thoát nước và các vị trí kỹ thuật quan trọng.
- Danh mục thiết bị, thông số kỹ thuật và tài liệu hướng dẫn sử dụng.
- Biên bản bàn giao công trình giữa nhà thầu và gia chủ.
- Hồ sơ bảo hành của nhà thầu, nhà cung cấp thiết bị hoặc đơn vị sản xuất.

Ngoài ra, gia chủ lưu trữ cả bản giấy và file điện tử của hồ sơ thiết kế, hoàn công, hợp đồng, biên bản nghiệm thu và thông tin bảo hành. Những tài liệu này đặc biệt quan trọng khi sửa chữa, cải tạo trong tương lai.
Bước 3: Bảo hành và bảo trì sau khi đưa nhà vào sử dụng
Bàn giao nhà không đồng nghĩa với việc trách nhiệm của nhà thầu kết thúc hoàn toàn. Sau khi công trình đưa vào sử dụng, gia chủ theo dõi tình trạng vận hành trong thời gian đầu để sớm phát hiện các vấn đề phát sinh liên quan đến chống thấm, điện nước, cửa, thiết bị hoặc bề mặt hoàn thiện.

Phạm vi và thời gian bảo hành công trình phải thể hiện rõ trong hợp đồng xây dựng. Khi xuất hiện lỗi thuộc trách nhiệm thi công, gia chủ thông báo cho nhà thầu để kiểm tra nguyên nhân và đưa ra phương án xử lý theo thỏa thuận. Bên cạnh bảo hành, thì bảo trì định kỳ cũng góp phần duy trì chất lượng và tuổi thọ ngôi nhà. Một số hạng mục nên theo dõi thường xuyên gồm có:
- Hệ thống mái, sân thượng, ban công và các vị trí chống thấm.
- Đường ống cấp thoát nước, phễu thu và hệ thống thoát nước mưa.
- Tủ điện, thiết bị đóng ngắt và các thiết bị điện sử dụng thường xuyên.
- Cửa, bản lề, khóa, ray trượt và phụ kiện.
- Sơn ngoại thất, vật liệu mặt tiền và các khu vực chịu tác động trực tiếp của thời tiết.
- Thiết bị vệ sinh, máy bơm, bình nóng lạnh và các thiết bị kỹ thuật khác.
NEOHouse – Công ty chuyên thiết kế, thi công nhà 2 tầng trọn gói uy tín
Với hơn 12 năm kinh nghiệm trong lĩnh vực kiến trúc và xây dựng, NEOHouse đã đồng hành cùng nhiều gia chủ trong hành trình kiến tạo nhà phố, biệt thự và các mẫu nhà 2 tầng trên nhiều tỉnh thành tại Việt Nam. Mỗi công trình đều được triển khai theo quy trình đồng bộ từ khảo sát, thiết kế, hoàn thiện hồ sơ kỹ thuật đến thi công và bàn giao, hướng đến sự hài hòa giữa công năng, thẩm mỹ, chất lượng và ngân sách đầu tư.

Khi lựa chọn dịch vụ thiết kế, thi công nhà 2 tầng trọn gói tại NEOHouse, khách hàng nhận được nhiều lợi ích nổi bật:
- Tư vấn chuyên môn miễn phí: Hỗ trợ chăm sóc khách hàng và tư vấn kỹ thuật 24/7.
- Đảm bảo quyền lợi khách hàng: Hoàn 100% tiền tạm ứng nếu không hài lòng và không giới hạn số lần chỉnh sửa thiết kế.
- Ưu đãi chi phí thiết kế: Giảm 100% phí thiết kế khi ký hợp đồng thi công nhà trọn gói.
- Xưởng sản xuất trực tiếp: Sở hữu xưởng sản xuất quy mô với máy móc hiện đại, thi công trực tiếp không qua trung gian.
- Khảo sát hiện trạng tận nơi: Miễn phí khảo sát, đánh giá thực tế mặt bằng trước khi triển khai.
- Cam kết tiến độ và chất lượng: Thi công chuẩn xác theo bản vẽ phối cảnh 3D và hồ sơ kỹ thuật; đảm bảo đúng tiến độ và chịu trách nhiệm xử lý mọi phát sinh.
- Vật tư minh bạch: 100% vật tư, vật liệu được kiểm định chất lượng và có nguồn gốc xuất xứ rõ ràng.
- Cung cấp trọn bộ hồ sơ: Đầy đủ bản vẽ kiến trúc, phối cảnh 3D ngoại thất/nội thất, kết cấu, hệ thống M&E và hồ sơ xin cấp phép xây dựng.
- Bảo hành dài hạn: Cam kết bảo hành tận nơi từng hạng mục, tiếp nhận và xử lý sự cố nhanh chóng.
Kết luận
Bài viết trên đây NEOHouse đã chia sẻ chi tiết từ A-Z quy trình xây nhà 2 tầng trọn gói của chúng tôi gửi đến các bạn đọc và quý khách hàng cùng tham khảo. Nếu cần tư vấn thiết kế thi công nhà 2 tầng hay báo giá chi tiết, hãy liên hệ trực tiếp qua hotline/zalo: 0937 100 202 để được hỗ trợ miễn phí nhé!
